8×13 mm是胶嘴开口尺寸,TEST-RESET_VCRIGHT不是胶层固化或检漏测试。本文依据Tesla 2024+ Model 3后挡风玻璃拆卸和更换程序,按实际原厂结构图与作业照片重绘,分别说明切胶、试装、施胶、右车身控制器例行程序和胶材安全驶离要求。
本作业涉及大面积玻璃、受张力切割线和结构胶,适用于受训维修人员。施工前按VIN、生产日期、配置及最新手册确认适用性,完成原厂“安装前玻璃检查”;全程按程序穿戴防割手套、护目镜等PPE。下图用于识别结构与工艺环节,不能替代工具说明、胶材技术资料和关联拆装程序。
1、工具及前置拆卸
原厂列出的设备包括便携工作台1054720-00-A、可伸缩刀片工具1082497-00-A、双吸盘手柄1080599-00-A、间隙与齐平度工具1588904-00-A、填缝胶枪1080593-00-A、WRD Spider 3套件1571168-00-A及电钻1126456-00-A。检查吸盘及支架状态,玻璃移动建议由助手配合。
打开所有车门,降下车窗,将两个前排座椅移至最前端;后门按原厂步骤采取防意外关闭措施。依次按关联程序拆左侧边梁饰板、第二排左侧侧部承梁和左C柱饰板。此程序明确无需拆下左侧安全带锚固螺栓,不要因为拆C柱饰板就擅自松开该螺栓。
断开左侧天线滤波器线束连接器,再松开将后玻璃线束固定到车身的夹子;右侧重复相应作业。随后按配置对应程序拆杂物盘饰板,打开后备箱。下图区分电气连接器和线束固定夹,操作应作用于规定锁止部位,不能拉拽导线。

2、漆面保护、穿线和锚点
在两个车顶柱外侧贴遮蔽胶带保护漆面。从车内使用穿线器穿过后玻璃底部的胶层,并用护板保护后饰板。把切割线从穿线器释放,沿玻璃总成外侧布置,留足长度,确认切割线位于玻璃和密封条下方。
将锚点固定在玻璃内侧并紧固线端。原厂照片中的外围黄色线用于强调切割路线,不是加热丝,也不是要求在玻璃表面切槽。线端与锚点、Spider之间的固定方式必须按工具说明完成。

3、Spider切胶:调节钮必须设为1

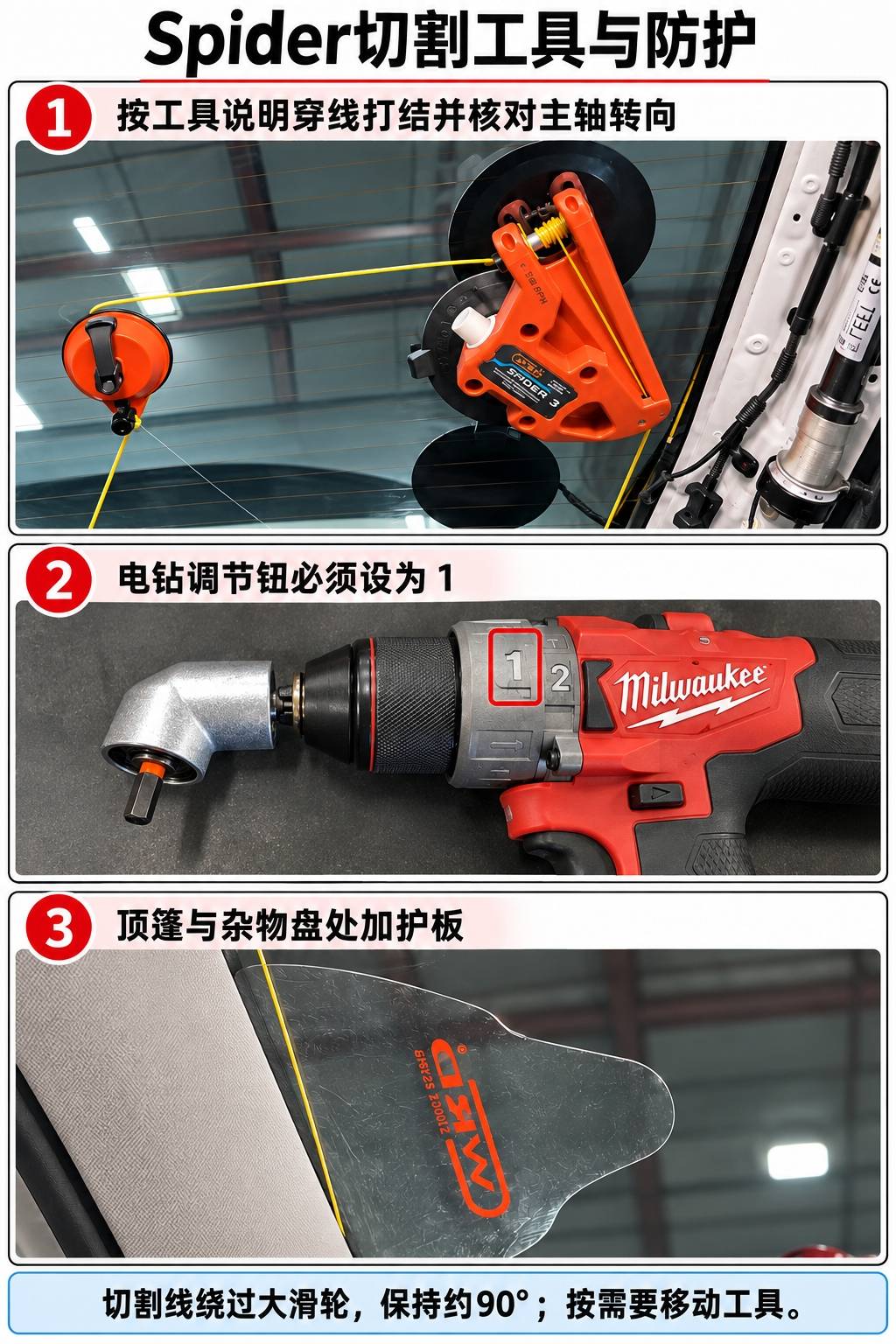

把线的内侧穿过Spider工具开口并打结固定,核对主轴转向;错误转向可能损坏工具。将工具吸附在玻璃内侧,注意切割线绕过大滑轮,保持约90°;切割推进过程中按需要移动工具,维持这一走线条件,而不是把工具固定在同一位置强行拉到底。
安装角向起子后,必须先把电钻调节钮设为1再旋转主轴切胶。原厂明确警告,未按此设置可能造成严重伤害。这里不是1 N·m扭矩值,也不能仅凭外观套用其他钻机的档位。仍需遵守该工具的使用说明。
沿玻璃周边切割聚氨酯时佩戴护目镜和防割手套,在顶篷、杂物盘附近使用防护板。工具的吸盘是固定装置,不是切割线滑轮;不要根据示意图自行改变卷线或绕轮方式。

4、移出、清理与试装

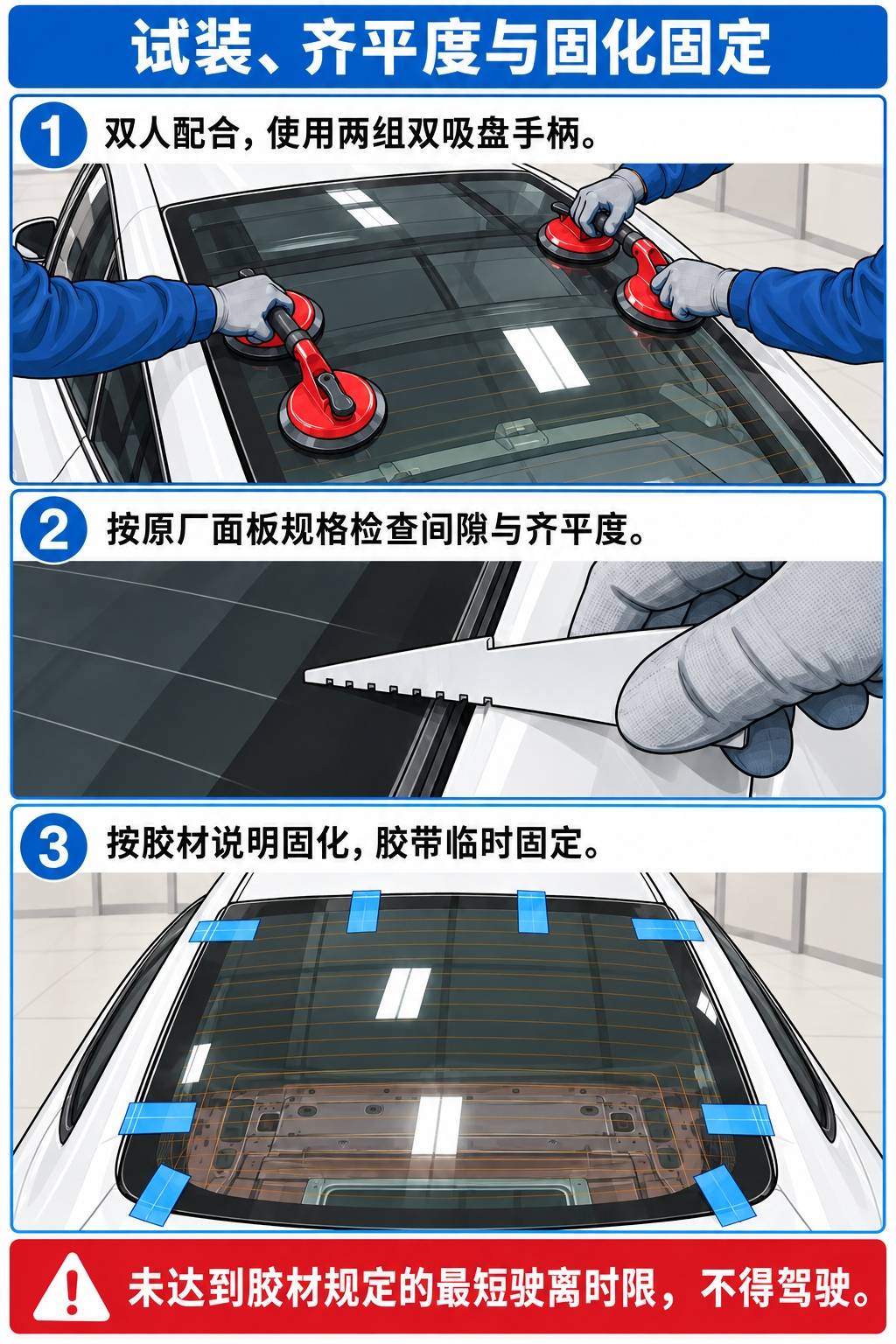

切胶完成后,在玻璃上装两组吸盘手柄,由助手配合从车内向上抬起并移出玻璃,按原厂提示将后备箱盖降至即将锁止的位置,为玻璃移出留出空间,并留意周边部件间隙。将玻璃妥善放在支架上。刮除车身旧聚氨酯,再使用IPA清洁原胶路,按本程序等待风干1分钟。该1分钟指IPA,不是底漆或结构胶的固化时间。
新玻璃安装双吸盘手柄;必要时清洁吸附处并让IPA风干1分钟。将玻璃放回车身快速试装,标记需要调整网垫的位置,检查与周围全部区域的间隙和齐平度,标准以原厂“面板定位规格”为准。本文不从照片上的量具刻度推导合格数值。
再次由助手配合取下玻璃,倒置在支架上,按试装结果调整网垫。原厂规定侧缘6个、上部3个、后部3个,共12个。下图保留原照片倒置后的朝向:画面上方是后部圆弧端,画面下方较直的一端标作上部;不能把图片的上下方直接等同车辆方位。

5、底漆、胶嘴及上胶

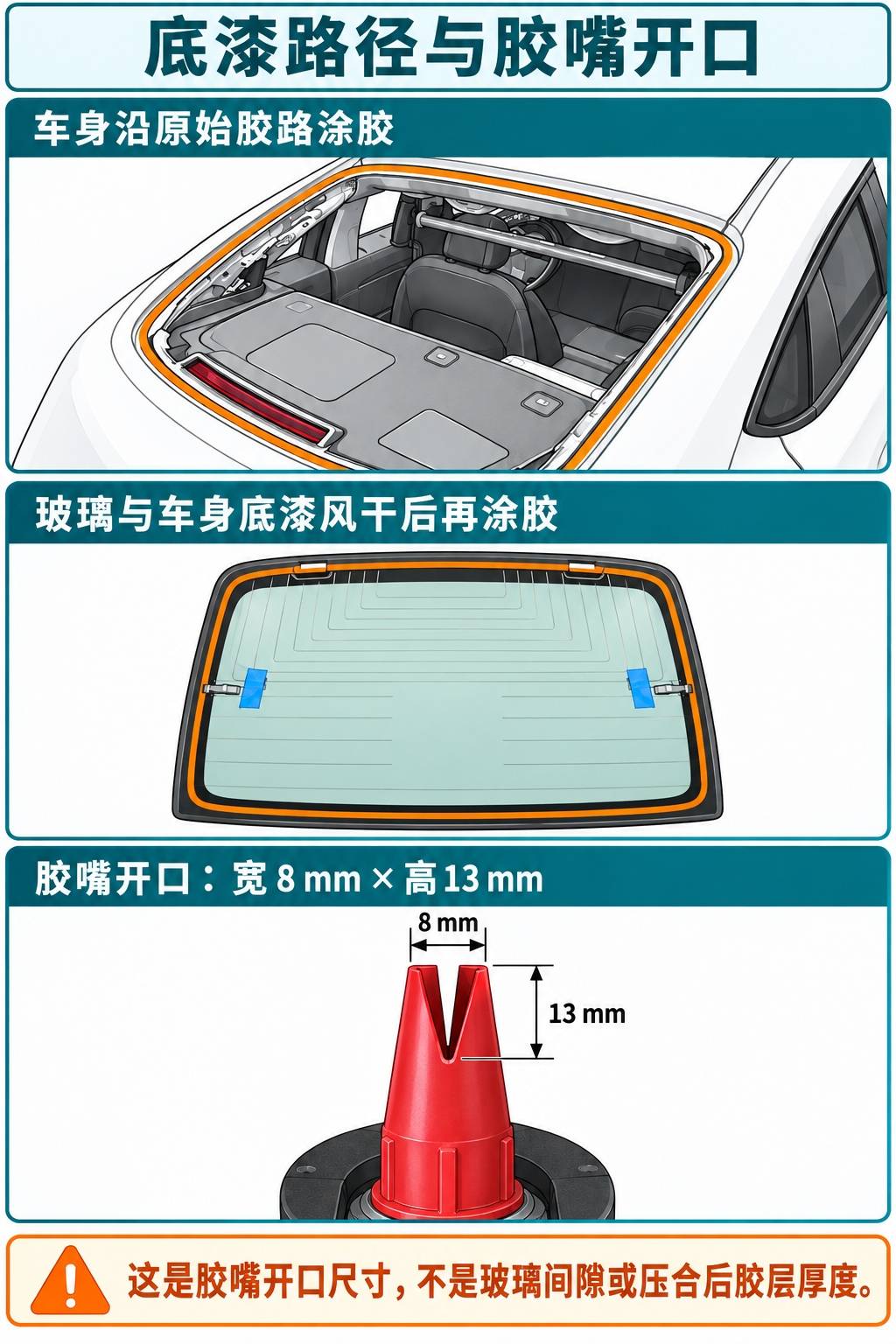

沿车身旧聚氨酯路径涂底漆,覆盖拆卸中出现擦痕的区域;也沿玻璃原胶路涂底漆。底漆风干后再上聚氨酯,具体风干条件按所用材料说明执行,不把IPA的1分钟照搬为底漆等待时间。
准备填缝胶枪和聚氨酯,将胶嘴开口控制为宽8 mm、高13 mm,沿车身原始胶路涂敷。它不是玻璃间隙、最终压合厚度,也不是要求在车身和玻璃各打一圈同样的胶。图中玻璃上的色带表示底漆路径,车身上的色带表示按原始路径施胶。

6、落位、复测与临时固定
由助手配合装回玻璃,按程序再次打开后备箱,揭下两侧车顶柱外侧的防漆面损伤胶带,再用后备箱内部开关关闭后备箱。复核玻璃与车身间隙、齐平度并使玻璃完全就位;不要用敲击或盲目加压代替尺寸检查。
清理玻璃和车身上的碎屑及可见聚氨酯,使用IPA后风干1分钟。固化期间用胶带把玻璃临时固定到车身,并移除吸盘。这里的固化固定胶带和前面保护漆面的遮蔽胶带属于不同环节,不能混淆拆除时机。

7、内饰和线束恢复,运行右控制器例行程序
按关联程序安装杂物盘饰板,紧固左侧后玻璃线束固定夹、连接天线滤波器连接器,安装C柱饰板、侧部承梁、边梁饰板;右侧完成相应恢复。此前未拆安全带锚固螺栓,不应凭本文新增该螺栓的拆装或扭矩步骤。将前排座椅移回原位。
按原厂Toolbox连接程序接入笔记本。在Actions中搜索VCRIGHT,选择TEST-RESET_VCRIGHT,点击Run并等待例行程序完成,再按程序断开电脑,升起所有车窗并关闭所有车门。
TEST-RESET_VCRIGHT不是检漏或胶层固化检测。软件运行结束不能证明胶已达到安全驶离条件;本源程序也未给出可由此替代的水密试验方法。不要将这一项改写为“固化测试通过即可交车”。
8、交车前的时间限制
待聚氨酯凝固后揭除相应胶带;在粘合剂制造商规定的最短驶离时限之前不得驾驶。原厂举出的Dow Betaseal Express条件为0°F(−18°C)或以上至少1小时。此条件不能推广到所有品牌、温湿度或施工情况。
如有必要,按原厂要求继续用胶带按压固定玻璃,并告知客户24小时后方可揭下;同时交代随后的24小时内避免高速驾驶和减速带。交车记录应注明所用胶材、环境条件、施胶时间、可驶离时间及胶带处理要求,不能只写一个不带条件的“等1小时”。
资料来源
Tesla 2024+ Model 3:挡风玻璃—后(拆卸和更换),所核对页面日期2026-08-09;2026-06-02修订增加Spider详细步骤及电钻调节钮1的警告。配图依据实际原图重新绘制,非原厂原始图片;施工以适用版本的完整原厂程序、工具及胶材说明为准。
