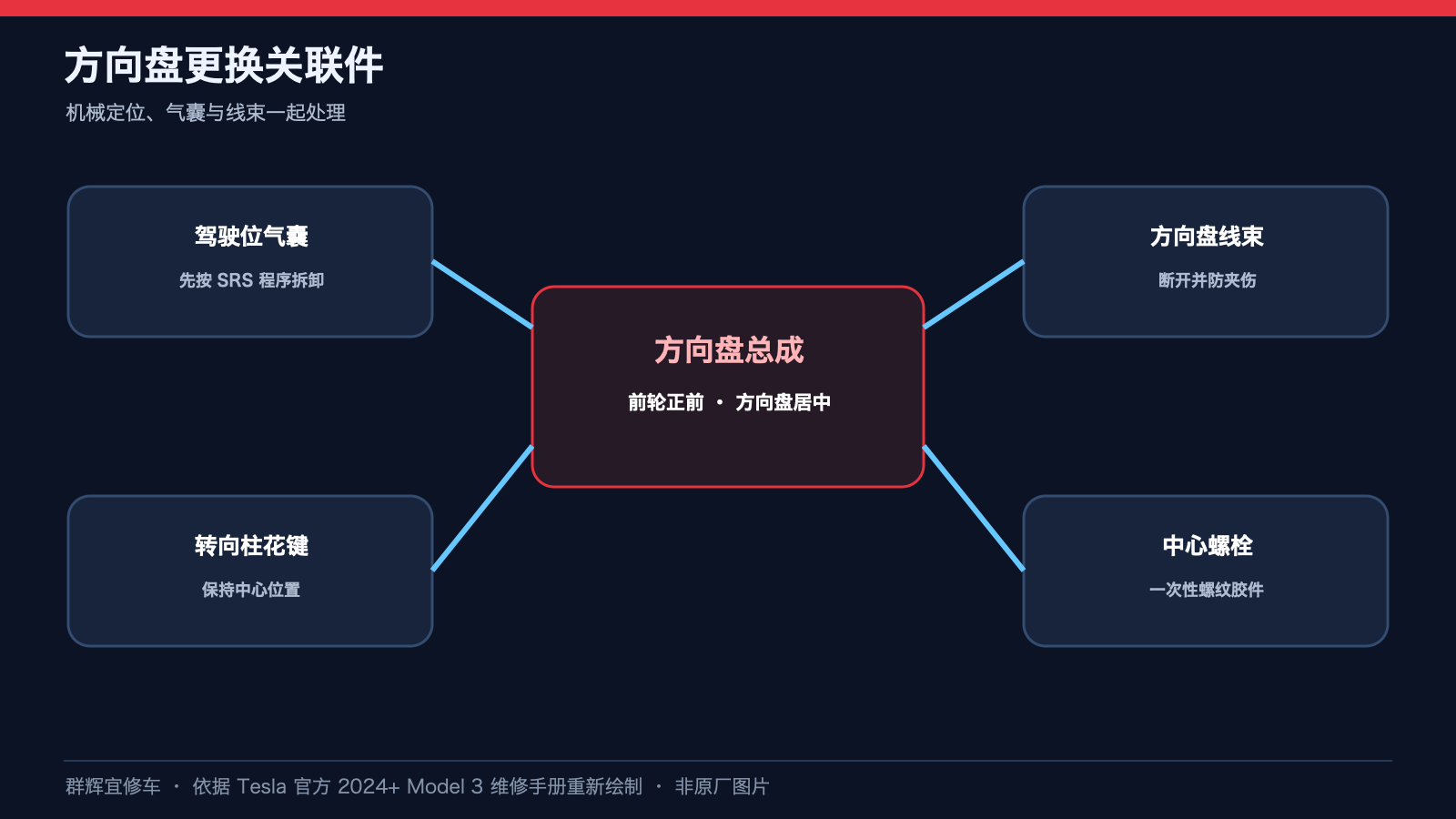

2024+ Model 3 方向盘更换包括机械固定、电气连接及软件恢复,不能以中心螺栓紧固完成作为全部完工。本文依据原厂方向盘程序整理;涉及驾驶位安全气囊和低压隔离,必须由具备相应资格的人员按照对应关联程序施工,不能将配图当作气囊拆卸指导。

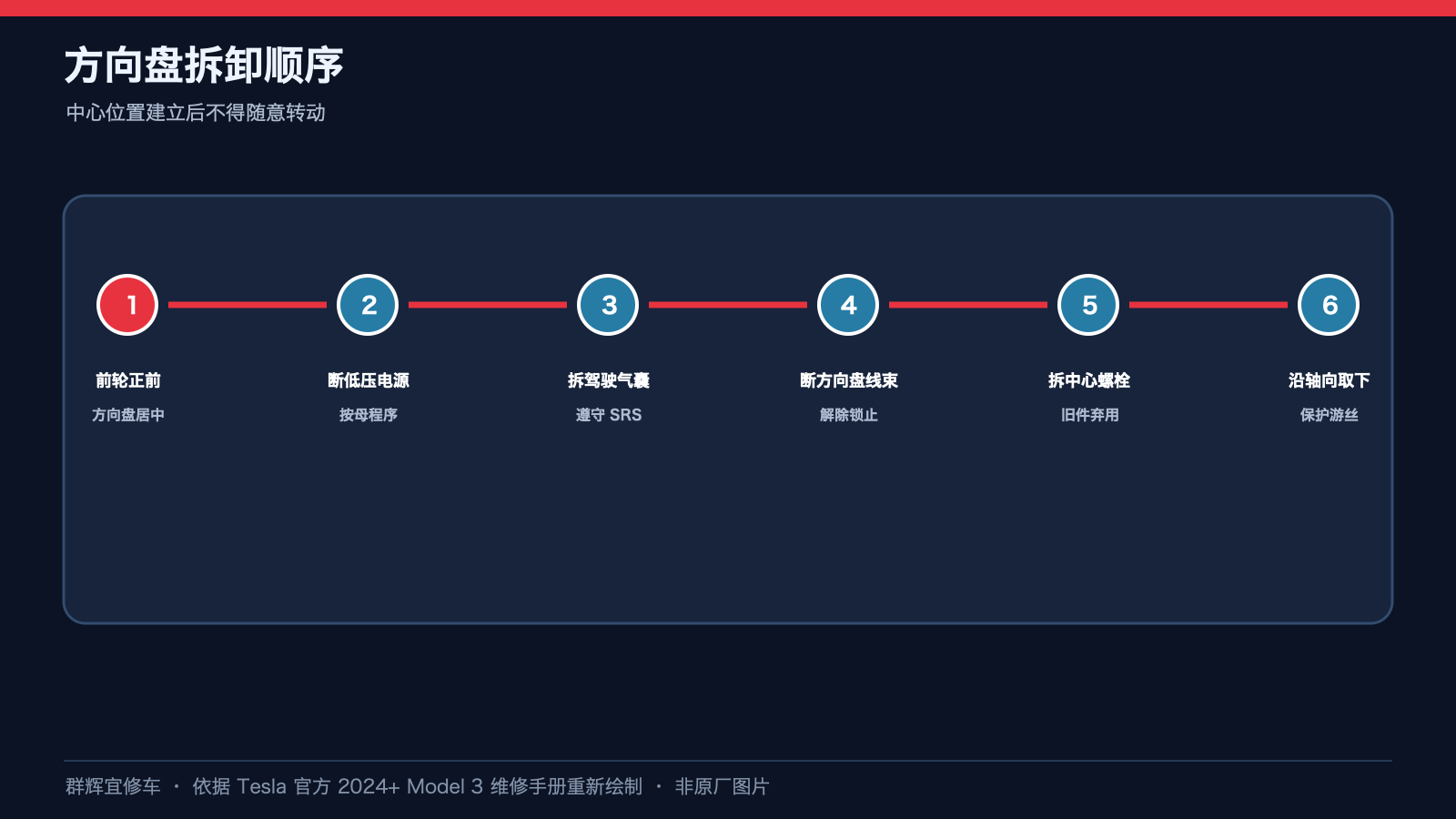

一、居中与前置拆卸
- 使前轮朝向正前方,方向盘居中。
- 按关联程序拆下前备箱后部挡板。
- 按锂离子低压电源断开和连接程序断开低压电源。
- 按驾驶位安全气囊专用程序拆下气囊。不得根据本文省略该程序的隔离、等待、存放或人员保护要求。
二、先断开连接器,再拆中心螺栓
- 断开方向盘电气线束连接器。

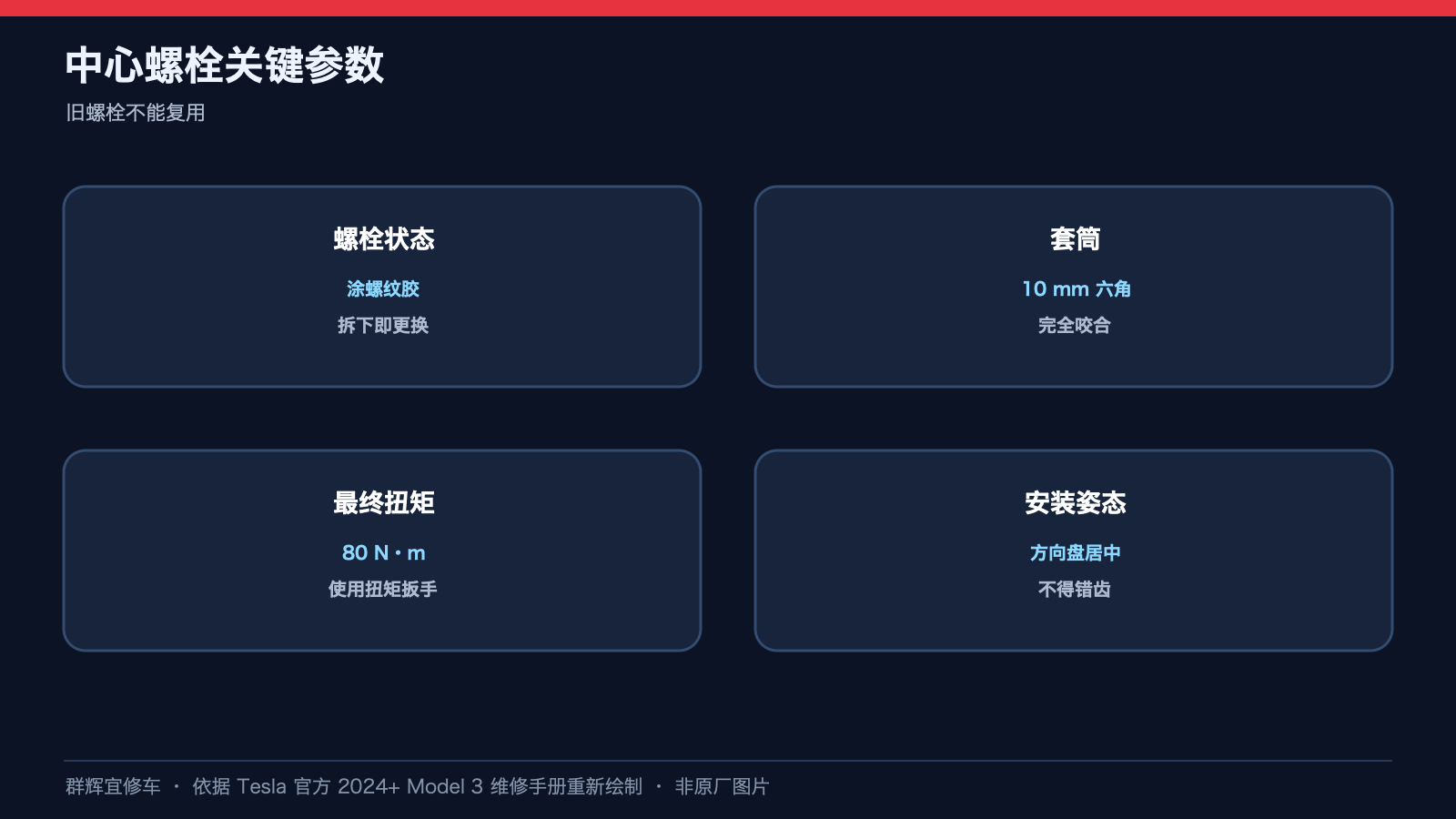

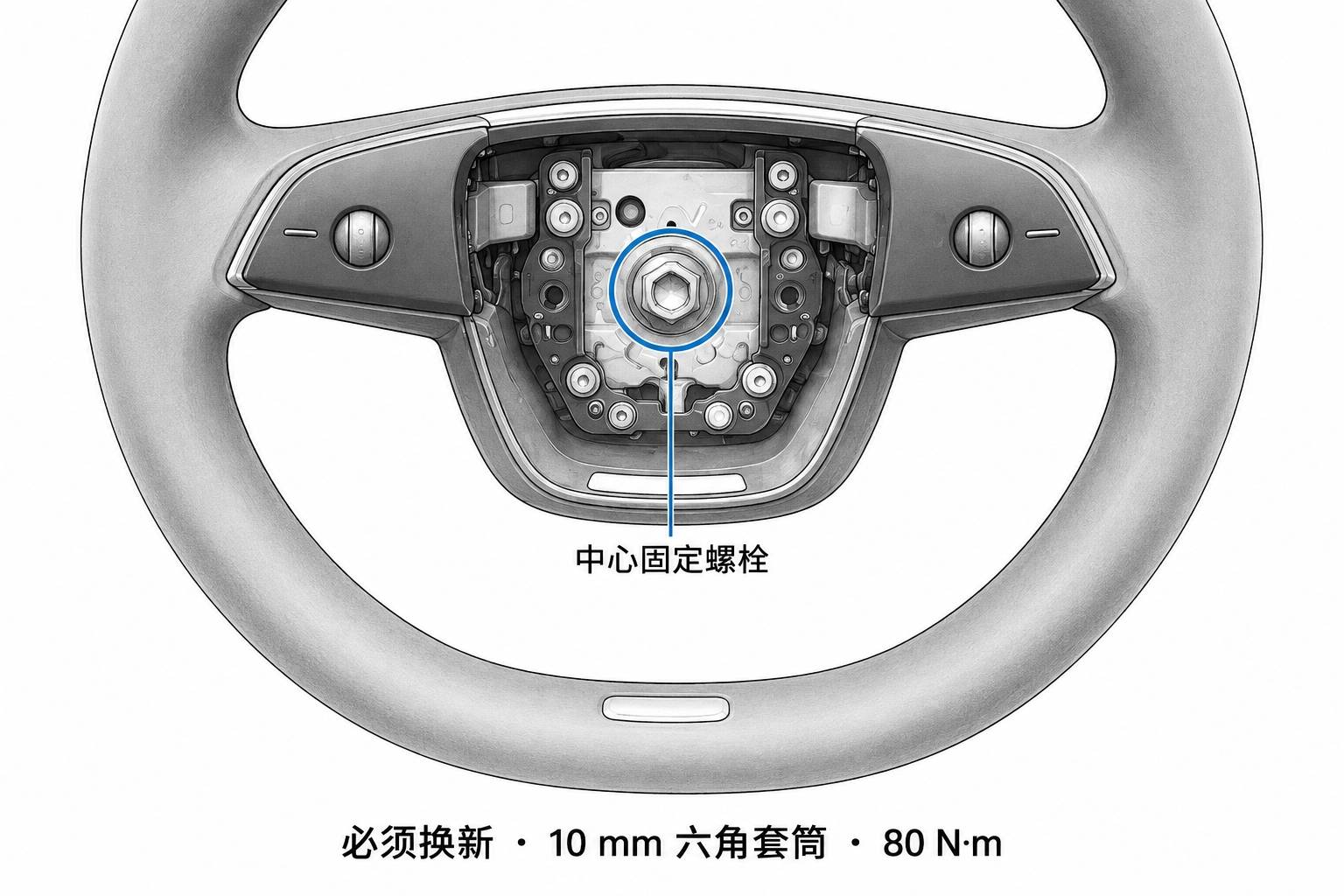

- 拆下并弃置将方向盘固定到转向柱的中心螺栓。原厂标明螺栓带螺纹胶,拆下后必须更换,不可按可重复使用件处理。
- 从转向柱上拆下方向盘。原厂附带视频只作补充,不替代正文及关联程序。

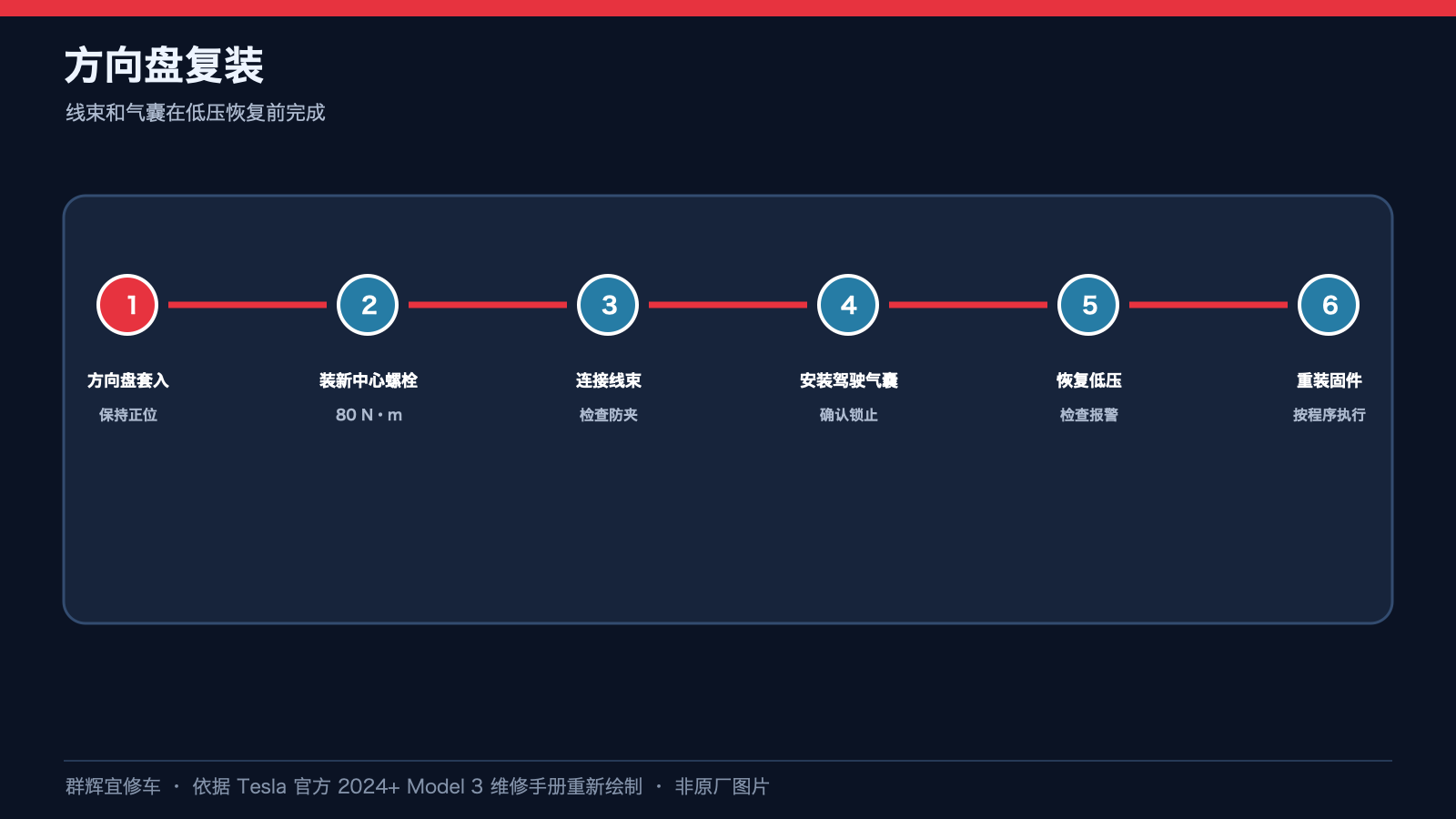

三、机械复装与恢复供电
- 将方向盘放置到转向柱上。
- 安装符合原厂要求的新中心螺栓,用 10 mm 六角套筒紧固至 80 N·m。原厂推荐工具还包括 3 英寸加长件;最终扭矩须用合适的扭矩工具核对,不能把冲击工具停止当作扭矩验收。
- 连接方向盘电气线束连接器。
- 按关联程序安装驾驶位安全气囊。
- 按锂离子低压电源程序恢复供电。
四、先重装固件,再判断是否执行例程

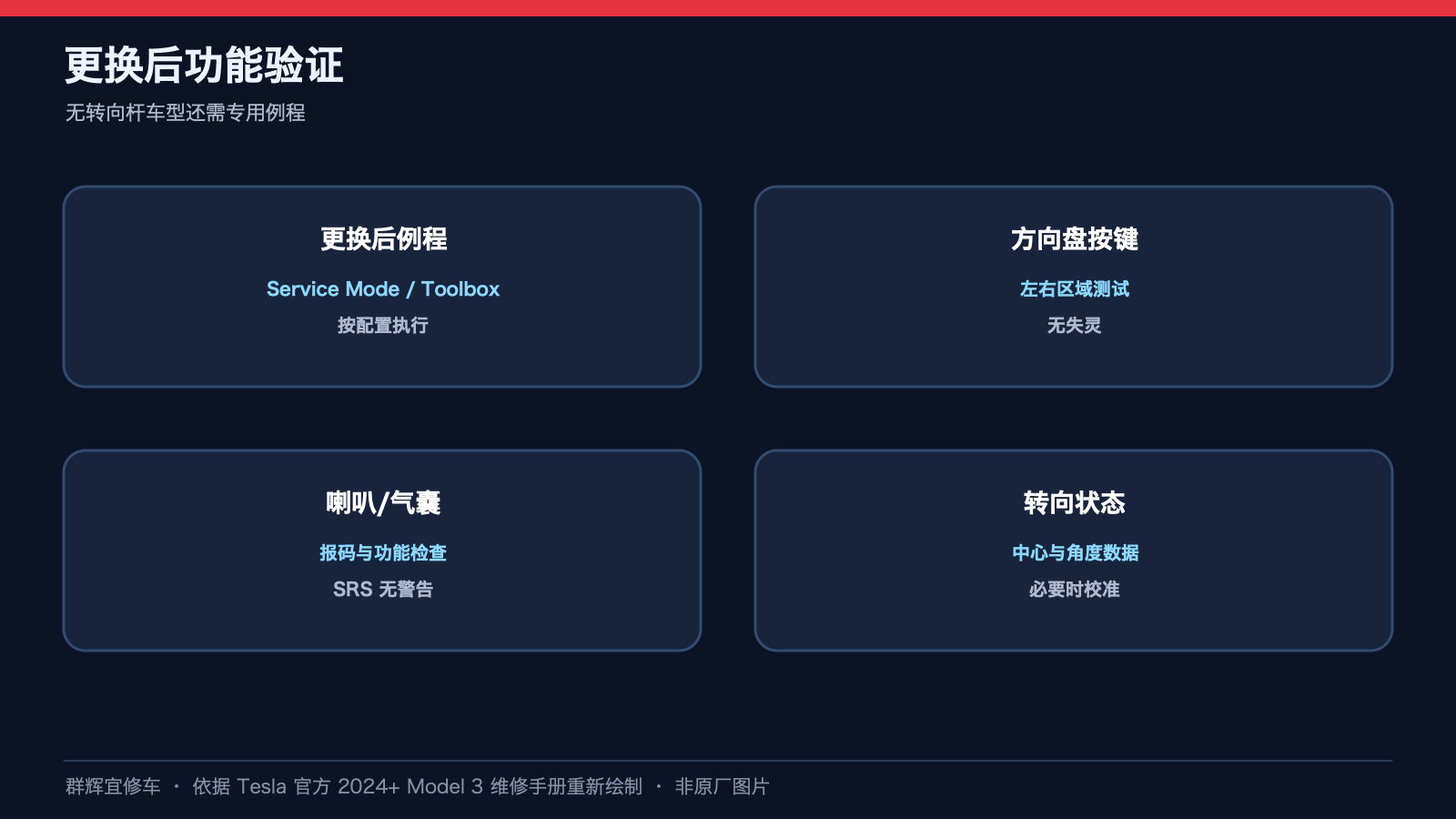

先按“软件重新安装—触摸屏”程序重新安装固件。随后核对车辆有无转向控制杆:不带转向控制杆时执行方向盘更换后例程;带转向控制杆时跳过该例程,不应因为图中有 Run 按钮就执行。

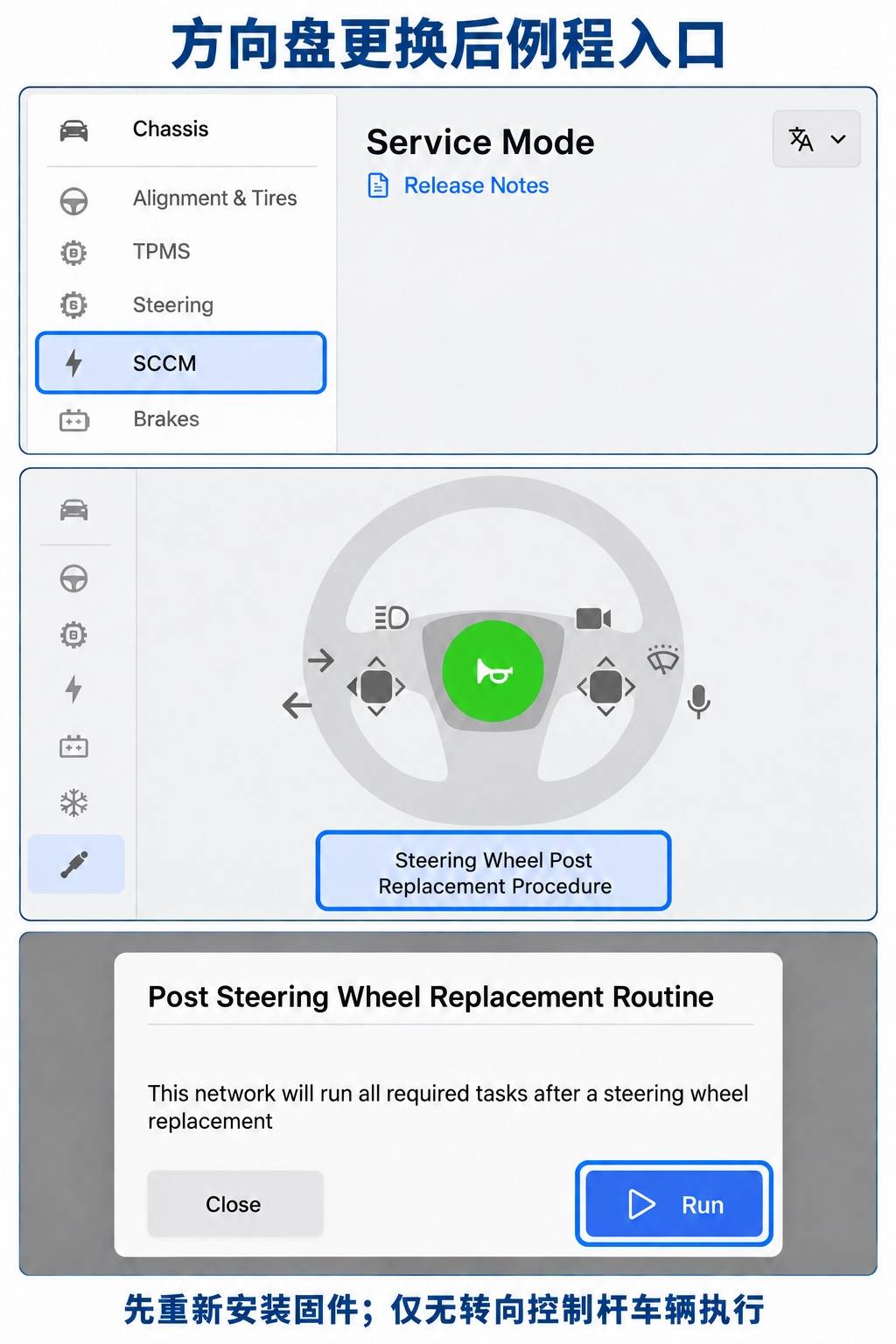

维护模式入口:Chassis → SCCM → Steering Wheel Post Replacement Procedure。对应例程标识为 PROC_VCLEFT_X_STEERING-WHEEL-POST-REPLACEMENT-PROCEDURE;也可从原厂页面给出的 Toolbox 链接进入。界面可能随软件版本变化,图中展示入口而非执行成功状态。

按当前原厂界面要求核对适用条件后执行,不要自行推断完成判据。最后按程序装回前备箱后挡板。本文不把补充视频中的未核实动作写成独立施工步骤。
资料来源与适用说明
来源:Tesla 官方 2024+ Model 3 方向盘拆卸和更换程序,校正代码 3205010062。程序更新记录明确:先重新安装固件再执行适用例程;带转向控制杆车辆跳过例程。请按车辆生产日期、市场、配置和当前原厂版本核对。
配图参考原厂照片和界面重新绘制,并非特斯拉原图;用于位置识别及入口理解,不提供气囊拆卸、针脚定义或替代性安全操作。
特斯拉 Model Y L 型号徽标更换:先上夹具、孔对定位销与隔膜滚压
MODEL Y L字样先装到2249790-00-A夹具,再对齐尾门左下边缘;手指压贴、慢揭保护膜,保留保护膜完成滚压。
宝马5系长轴距(F18)拆卸和安装/更新环形天线施工与复检标准
群辉维修标准 / 一般车辆电气系统宝马5系长轴距(F18) 拆卸和安装/更新环形天线施工与复检标准群辉维修标准编号:QH-STD-BMW-F18-GENERAL-ELECTRICAL-084适用车型:宝马5系长轴距(F18)平台车型,包含520Li、525Li、528Li、530...
奔驰伺服电机
主题: 油箱盖伺服电机故障相关车型:V212,X204;故障现象:油箱盖无法打开,快速测试无相关故障存储。;故障原因:伺服电机的驱动杆变形导致卡滞参考图片补救方法:
宝马5系长轴距(F18)更新两个前束控制臂和横向摆臂(两个轮架已拆下)施工与复检标准
宝马5系长轴距(F18) 更新两个前束控制臂和横向摆臂(两个轮架已拆下)施工与复检标准,覆盖施工边界、检查重点、验收标准和风险控制。
宝马5系长轴距(F18)拆卸和安装或更新前乘客侧中央低音音箱施工与复检标准
宝马5系长轴距(F18) 拆卸和安装或更新前乘客侧中央低音音箱施工与复检标准,覆盖施工边界、检查重点、验收标准和风险控制。
宝马5系长轴距(F18)更换左或右后车门上的门槛/车顶框行李架密封件施工与复检标准
宝马5系长轴距(F18) 更换左或右后车门上的门槛/车顶框行李架密封件施工与复检标准,覆盖施工边界、检查重点、验收标准和风险控制。
肖师傅的微信
微信扫一扫
fengye599
微信号已复制
我们的微信公众号
微信扫一扫
我的公众号
公众号已复制
